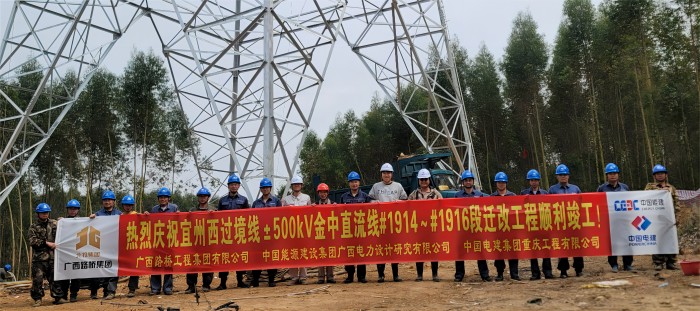

3月17日,,,,,,宜州西项目首条超高压电力线路顺遂完成迁改并恢复送电,,,,,,为后续项目建设事情扫清障碍。。。
电力线路的迁改是影响项目建设推进的主要因素,,,,,,宜州西项目全线共需迁改7条超高压线路,,,,,,此次完成迁改的是位于主线K34+272处的金中直流500kv超高压线,,,,,,需拆除单回铁塔1基,,,,,,新建单回铁塔2基,,,,,,线路长度485米。。。
电力迁改的线路电压品级高,,,,,,迁改手续重大、周期漫长,,,,,,涉及产权单位繁多,,,,,,施工条件苛刻,,,,,,推进历程异常艰难。。。面临难题,,,,,,宜州西项目提前谋划、一连跟进:一是建设电力线路迁改事情小组,,,,,,凝聚各部分精悍实力,,,,,,以挂图作战、倒排工期的方式,,,,,,急事特办、专人专办,,,,,,同心协力加速各项使命落实;;;;二是起劲协调各方资源,,,,,,扎实做好相关手续的协调办理,,,,,,尤其是提前协调供电公司向上争取停电窗口期,,,,,,排定停电接割时间,,,,,,突破第一道难关;;;;三是起劲协同相关迁改步队,,,,,,组织专业步队深入现场重复勘探,,,,,,研究现场施工方案,,,,,,制订可行的杆线迁改方案;;;;四是组织相关单位召开超高压线迁改推进事情专题聚会,,,,,,研究讨论制订各项施工妄想,,,,,,高效组织抢事情业。。。迁改事情启动后,,,,,,宜州西项目统筹抓好施工质量、清静和进度管控,,,,,,起劲协调各方资源助力迁改步队战胜施工难题,,,,,,确保了迁改事情有序推进。。。
首条超高压电力线路迁改的完成,,,,,,为加速项目建设提供了强有力的包管。。。接下来,,,,,,宜州西项目将紧盯要害节点,,,,,,以常抓不懈的态度关注推进历程,,,,,,与相关单位增强相同,,,,,,亲近配合,,,,,,确保各项迁改事情加速推进。。。(路面分公司 李政英 文/ 覃有迁 图)
